10月8日下昼3时,,,动力车间首台交出磨练的1号锅炉现场如火如荼,,,各个磨练重点项目周全睁开,,,下面就随笔者镜头从零米到炉顶走一趟,,,感受一下磨练首日的“火热”时势。

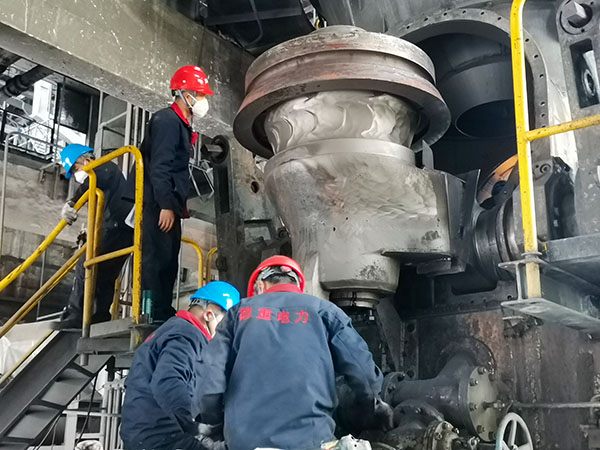

零米制粉厂房,,,妄想13天的磨煤机大手术已经拉开序幕

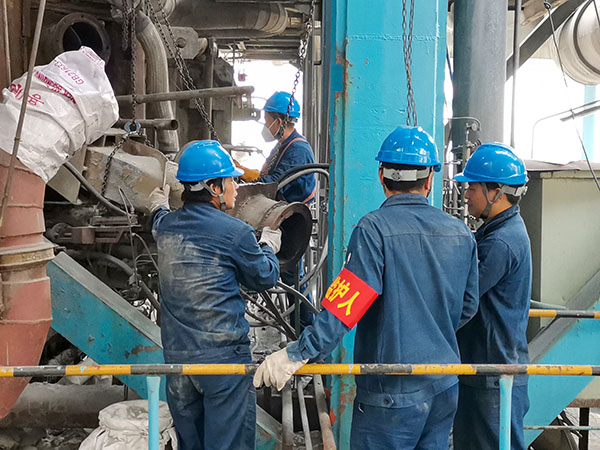

8米焚烧平台,四军号旧燃烧器更新正举行中,,,图为3军号旧燃烧器拆除现场

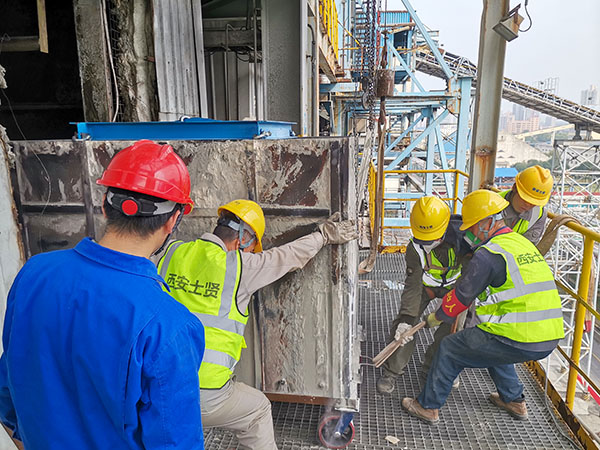

20米炉本体平台,本次磨练妄想替换五台吹灰器,,,图为首台吹灰器替换中
30米脱硝平台催化剂替换已周全铺开,,,图为第三箱旧催化剂被顺遂运出
